沈阳脚手架租赁公司的外架搭设流程

2022-10-08 沈阳华洁脚手架

沈阳脚手架租赁公司的外架搭设流程包括:放线定位,摆放可调底座、安装首根立杆、安装首层横杆(即扫地杆)、水平调节、安装首层脚手板、立杆接长、安装第二层横杆、安装钢楼梯、安装首层竖向斜杆、设置连墙件、架体扩展、安装密目安全网。


1、放线定位,摆放可调底座


确定定位线,布置可调底座。



2、安装首根立杆


确定立杆套筒朝向;相邻底座首根立杆宜采用长度差值≥500mm的立杆



3、安装首层横杆(即扫地杆)


将横杆插销插入立杆圆盘的小孔;将可调底座螺母调节至方案设计高度。



注意:首层横杆(扫地杆)高度严禁超过550mm,且底座丝杆外露长度严禁超过300mm


4、水平调节


微调底座螺母,确保横杆水平高度一致。



5、安装首层脚手板


按照方案的布置原则,采用带钩钢踏板,挂钩固定在横向水平杆上。


6、立杆接长


按照方案采用套筒连接或者内插棒连接进行立杆接长搭设。



注意:搭设施工时高度超过2m应系安全带。


7、安装第二层横杆


根据方案按照设计步距安装第二层横杆。



搭设第二层横杆



标准步距一般大于2m


注意:外架标准步距一般为2m。

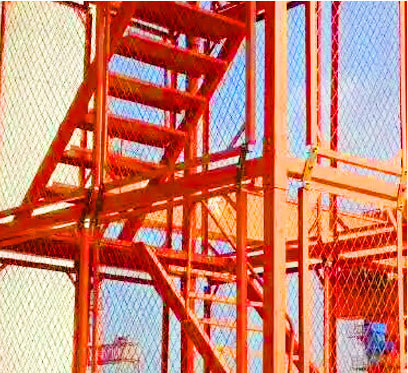

8、安装钢楼梯



固定挂钩与横杆



锁紧保险销


按方案设计位置,将钢楼梯两端的挂钩,分别与架体通道内上下两层横杆固定。


9、安装首层竖向斜杆



安装首层竖向斜杆



斜杆插销插入圆盘大孔


根据方案要求安装竖向斜杆;将斜杆插销插入立杆圆盘大孔内并锤紧。


10、设置连墙件


a、 连墙件应随架体搭设同步设置,连墙件布置原则、形式按照方案要求。


b、 连墙件形式包括普通预埋、抱梁、抱柱、膨胀螺栓等形式。


提示:连墙件布置原则一般为两步两跨、两步一跨等。


11、架体扩展



依次安装上部钢踏板、立杆、横杆、竖向斜杆、连墙件。


12、安装密目安全网


按方案要求达到设计高度后,在架体外侧安装密目安全网。



注意:《密目式安全立网》(GB5275-2009)规定安全网基本规格为宽1.8米,长6米。


网目数密度不应低于2000目/100C㎡。



外架拆除流程


按先搭后拆、后搭先拆的架体拆除原则,从顶层开始,逐步向下进行拆除。


注意:严禁上下同时拆除,严禁抛掷。
